보할공정표 작성방법 또는 현장 초기 마스터스케줄 작성법을 기록하고,
제가 샘플로 만든 엑셀 공정표 양식을 공유 드립니다.
보할 의 의미
- 전체에서 차지하는 비율
- 건설공사등에서 전체공정중 공정,공종별 직접공사비(자재비,직접인건비등)의 투입량에 대한 비율을 말함, 공정,공종별 진척도 관리 목적으로 많이 활용함
보할공정표
공사의 진행상황을 관리하고 예측하는 데 사용되는 도구로
기본적으로 공사종류, 공사일정, 공사별 보할(Weight Value), 전체 공사 계획/실적 진도율(S-Curve)를 포함합니다.
- 공사종류
- 공사일정
- 공사(작업)별 보할(Weight Value)
- 전체 공사 계획/실적 진도율(S-Curve)
흔히들 위와 같은 형태의 보할공정표를 많이 작성하며,
MS-Office의 엑셀 프로그램 을 주로 사용하여 작성합니다.
위 보할공정표를 보시면, "건축공사"는 언제부터 언제까지 하는지 계획일정이 파악되고,
각 공사(작업)의 볼륨(Weght Value)에 따라 S-Curve가 올라가는 걸 볼 수 있습니다.
이 기본 원리와 엑셀만 좀 알면 작성하기 어렵지 않을 것입니다.
보할공정표의 작성 방법
- 내역서와 공사일정을 준비합니다.
- 공사를 내역서상 집계표(건축, 토목) 기준으로 나열할지, 작업별(1층골조공사, 2층골조공사)로 나열하여 세부적으로 보여줄지 판단합니다.
- 상단에 일정을 주별로 작성할지, 월별로 작성할지, 일별로 작성할지 판단합니다.
- 왼쪽에 행으로 각 공사를 나열 합니다.
- 각 공사별 금액을 적습니다.
- 각 공사별 금액이 총 공사금액 대비 비율이 얼마인지 산식으로 작성합니다.
- 각 공사별 일정을 넣습니다.
- 각 공사별 일정(주별? 월별?)에 해당작업의 금액을 넣습니다.
- 세로로 일정별(주별? 월별?) 금액의 합계를 내어, 해당 월의 작업금액이 총공사금액 대비 몇%인지 산출합니다.
그게 그 달의 보할값이 됩니다.
* 모든 금액은 직접공사비 기준으로 작성합니다.
위 보할공정표 엑셀파일 첨부
엑셀 공정표는 간단하게 천억짜리, 11개월짜리 공사로 가정하여 만들어 보았습니다.
작업도 큼직하게 도장공사, 수장공사 이 정도 수준으로 나눠놨구요,
만약 첨부의 엑셀 보할공정표를 사용하시기 위해서는 아래의 사용법을 읽어보셔야 할 것 같습니다.
첨부 보할공정표 엑셀파일 사용 법

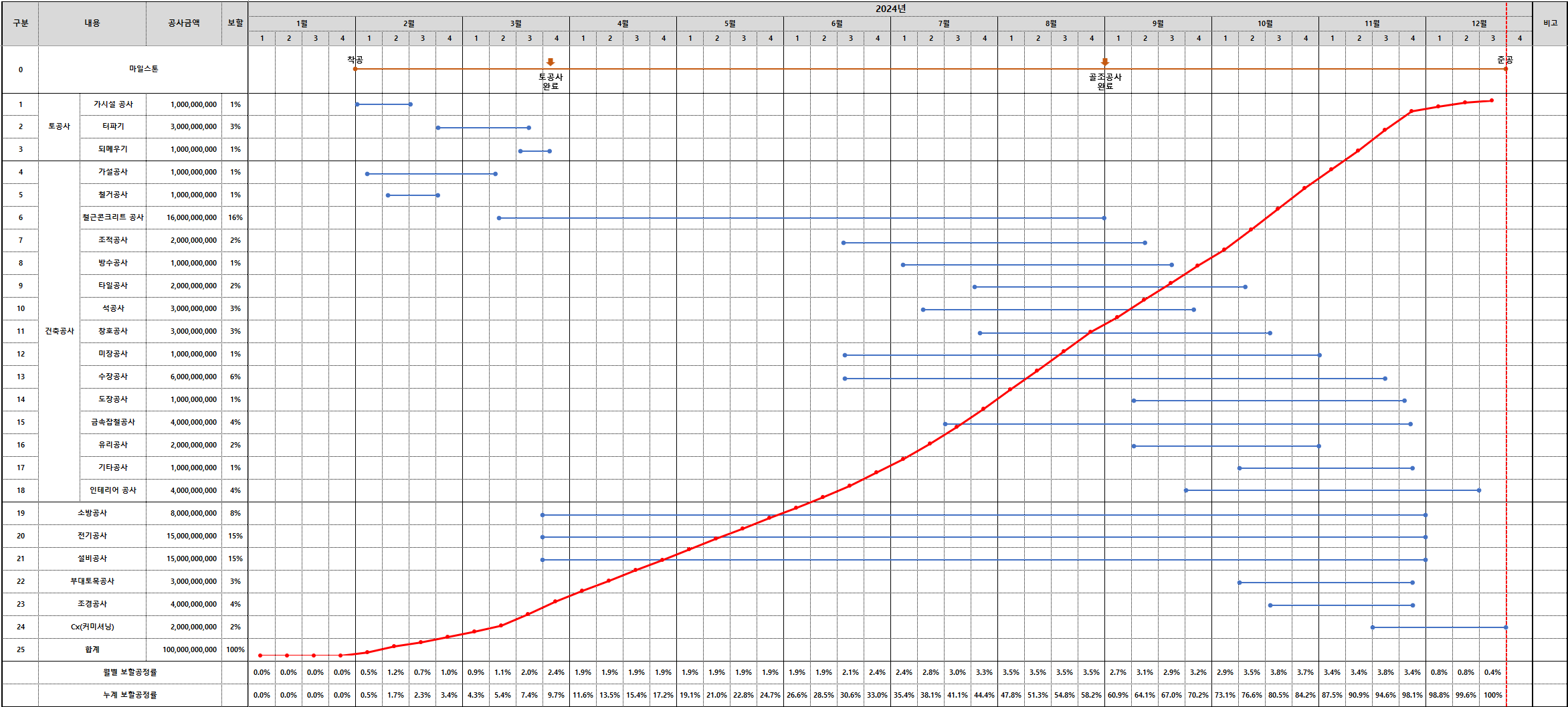

- 엑셀파일을 열면 S-Curve 가 그려져 있는 "위의표"가 있고,
"아래표"가 있습니다. - "위의표"가 보고용에 사용할 공정표 입니다.
- "아래표"는 주별 보할을 뽑기 위해 주별로 투입되는 금액을 계산하는 표 입니다.
- 가로는 일정으로 한달을 4주로 나눠서 작성하였습니다.
- 세로는 중공종 정도로 생각하시면 되겠네요.
- "위의표"에 셀들에 숫자가 들어있는데, 글씨를 흰색으로 해서 안보이도록 해놨습니다.
- 그 글씨를 검정색으로 바꾸면, 작업이 있는 구간에 숫자가 있음을 아실 수 있습니다.
- 작업이 있는 구간(주,week)에 숫자 "1"씩 입력하여 보할을 뽑았습니다.
- 만약 6월 3주에 작업이 더 크다면 숫자 "2" 또는 "3"을 넣어서 볼륨을 넣으셔도 됩니다.
아래 첨부된 보할공정표 엑셀 양식을 참조하시고, 궁금한 점이나 개선사항이 있다면 댓글로 피드백 주시면 확인해 보겠습니다.
엑셀로 S커브 작성방법이 궁금하신분은 아래 링크 참조하세요~
https://loosee.tistory.com/139
위 보할공정표의 문제점
위 보할공정표는 바차트 형태의 공정표 입니다.
바차트 형태의 공정표는 해당 현장에서 CP를 산술적으로 도출할 수 없습니다.
(이런경우 일반적으로 공사팀장, 소장 의 감이나 경험으로 CP를 지정합니다.)
또한 선행작업과 후행작업이 로직으로 연결되어 있지 않기 때문에 선행작업 중 어떤 작업이 얼마나 지연되었을 때, 전체 공사일정에 미치는 영향을 분석할 수 없습니다.
그러나, 국내의 일반적인 공사를 하는데, 이 정도 보할공정표 하나로 관리하는 경우는 허다합니다.
발주처/CM(감리) 가 높은 수준의 공정관리를 요구하지 않기 때문이죠.

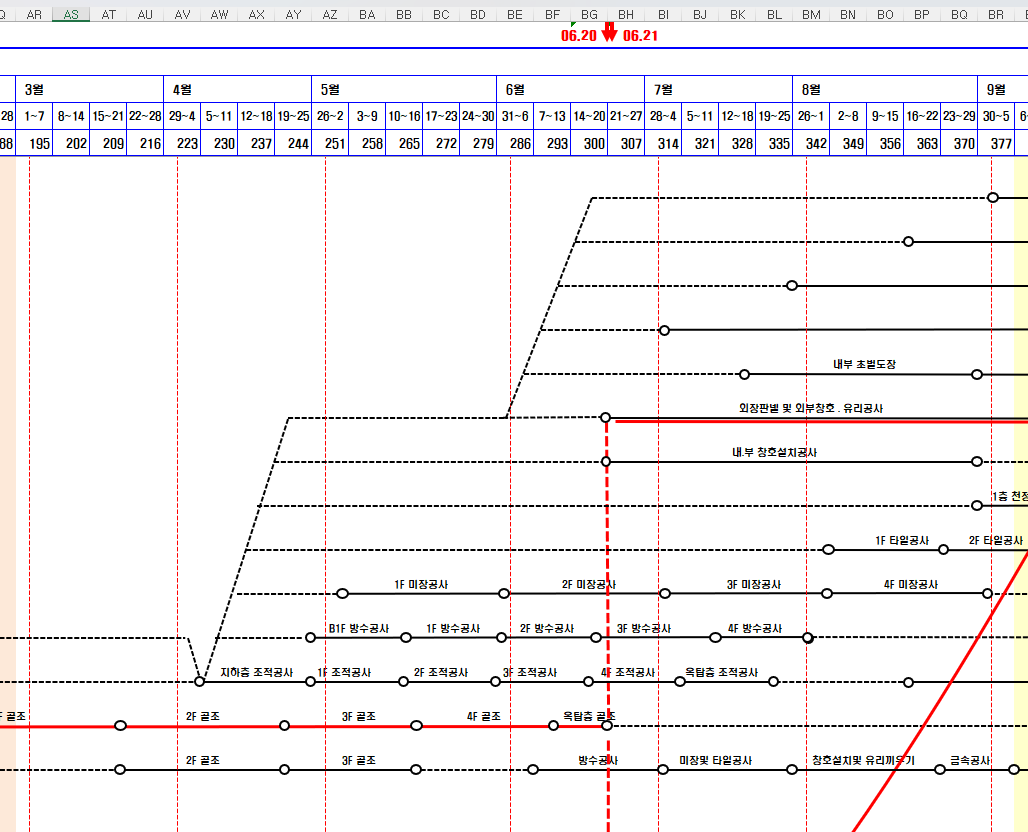

해외발주처 또는 높은 수준의 공정관리를 요구하는 현장에서의 보할공정표를 작성하기 위해서는 아래의 "네트워크 공정표" 관련글을 참조하시기 바랍니다.
https://loosee.tistory.com/136
https://loosee.tistory.com/111
보할공정표 / 마스터 스케줄 작성 용역
보통 시공사에서 단발성 업무를 위해 공정관리 전문가 직원을 육성하지 않는 경우,
공정관리 전문가에게 외주를 주는 방법이 있습니다.
상기 바차트 형태의 초기 보할공정표 작성이 필요하거나,
해외 발주공사 또는 국내 국토부 발주 공사 등 보다 고차원의 공정관리를 요구하는 공사에서 공정관련으로 어렵거나 문의사항이 있으면 댓글로 문의 주세요.
네트워크 공정표를 통한 초기 공정표 작성 방법은 아래 글을 참조하시기 바랍니다.
https://loosee.tistory.com/130
'건설 > 공정관리' 카테고리의 다른 글
CIP공법 흙막이 공사기간 산정 방법 (0) | 2024.03.13 |
---|---|
보할공정표 S커브(S-Curve) 엑셀로 작성하는 방법 - 엑셀 파일 첨부 (1) | 2024.03.11 |
공정관리 구현하는 방법 (공정관리 개요) (0) | 2024.03.06 |
네트워크 공정표(Network Schedule) 란 무엇인가? (2) | 2024.03.05 |
Project 초기 예정공정표 작성 방법 및 순서 (5) | 2023.06.29 |
