. Total Float 과 Free Float 뜻
Total Float : 총여유일수
Free Float : 자유여유일수
. 공정관리에서 여유일수란?
CPM(Critial Path Method) 방식의 공정관리에서 여유일수란 일정관리의 핵심적인 지표 입니다.
CPM 공정표란,
1. 작업기간을 가지는 액티비티(Duration을 가지는 Activity)
2. 작업과 작업의 관계(A작업이 끝나야, B작업 시작할 수 있음)
이 두가지로 모든 작업을 Link(Logic연결)하여 공정표를 작성하는 것이며,
목표완료일까지 여유일수가 가장 작은 작업구간(작업Line)이 Critical Path, 즉 CP가 됩니다.
그 CP를 철저하게 Tracking하고 관리하여 공사지연 Issue를 조기에 도출하고, 해소하는 것이 그 프로젝트를 성공적으로 이끄는 방법 중 하나가 되겠지요.
. Total Float 과 Free Float 에 대한 그림 설명

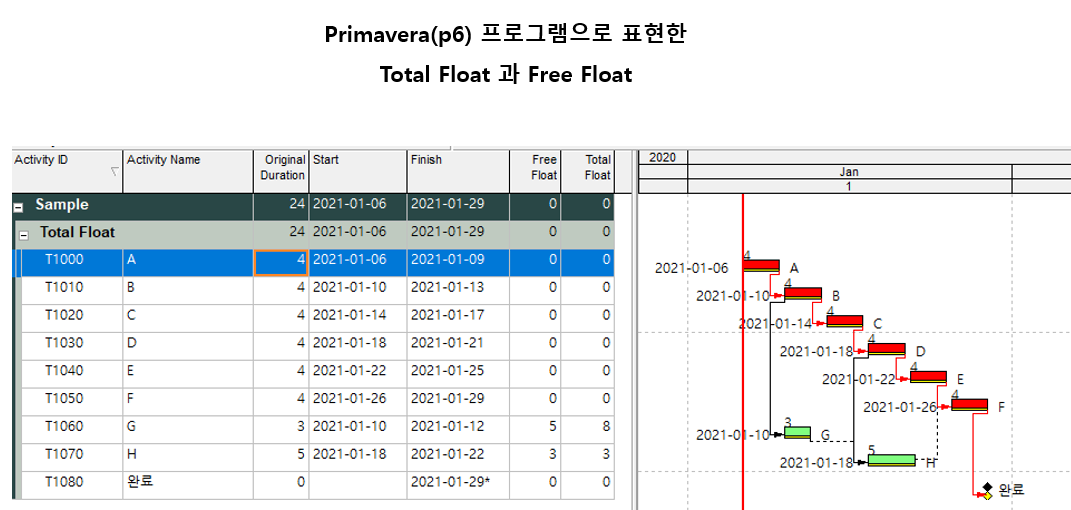

. 프리마베라(Primavera) Tool로 표현한 Total Float, Free Float, CP
위 A~H 작업을 오라클의 프리마베라 프로그램으로 구현해 보았습니다.
위 그림과, 아래의 프리마베라 캡처 화면은 같은 내용을 담고 있지만, 서로 다른 표현이죠.
위 그림은 개념 설명 (보고서, 설명에 사용)
아래 프리마베라는 실무자가 실제 작업하면서 마주하는 화면입니다.
. 프리마베라(Primavera) Tool
공정관리 프로그램으로 세계적으로 가장 많이 사용되고 있는 Primavera(p6) Tool은
가장 서두에 언급했던
CPM공정표(네트워크 공정표)를 아래 박스안의 방식으로 작성할 수 있는 프로그램이며,
1. 작업기간을 가지는 액티비티(Duration을 가지는 Activity)
2. 작업과 작업의 관계(A작업이 끝나야, B작업 시작할 수 있음)
이 두가지로 모든 작업을 Link(Logic연결)하여 공정표를 작성
위 박스안의 작업만 해주면, 프리마베라가 Total Float 과 Free Float은 자동계산하여 CP 작업구간을 모두 도출해 준다고 생각하면 됩니다.
주간단위 실적관리 등, 공정관리로 할 수 있는 모든 것은 Primavera 프로그램으로 할 수 있다고 생각하시면 될 것 같습니다.
'건설 > 공정관리' 카테고리의 다른 글
건설 공정관리 개요 (0) | 2021.04.20 |
---|---|
[공정관리] Critical Path 공정표 관리 프로세스 (CPM) (1) | 2021.04.16 |
MAT기초 공기 산정, 공사기간 검토 (0) | 2021.01.13 |
공정률(공정율) 표기 법 (0) | 2020.11.09 |
에폭시 페인트/라이닝 및 수성페인트 도장 시공 순서 및 생산성 (0) | 2019.11.29 |
